Vanaf woensdag 20 mei 2026 starten in de omgeving van het treinstation van Wichelen ingrijpende nutswerken aan het elektriciteitsnet. De werken maken deel uit van de bredere nettransitie en worden uitgevoerd in opdracht van netbeheerder Fluvius.
Werken in functie van energietransitie
De geplande ingrepen situeren zich binnen de modernisering en versterking van het elektriciteitsnet, dat moet worden voorbereid op de toenemende vraag naar duurzame energie en elektrificatie. Fluvius treedt hierbij op als opdrachtgever en laat de werken uitvoeren door een gespecialiseerde aannemer.
Werfzone rond stationsomgeving

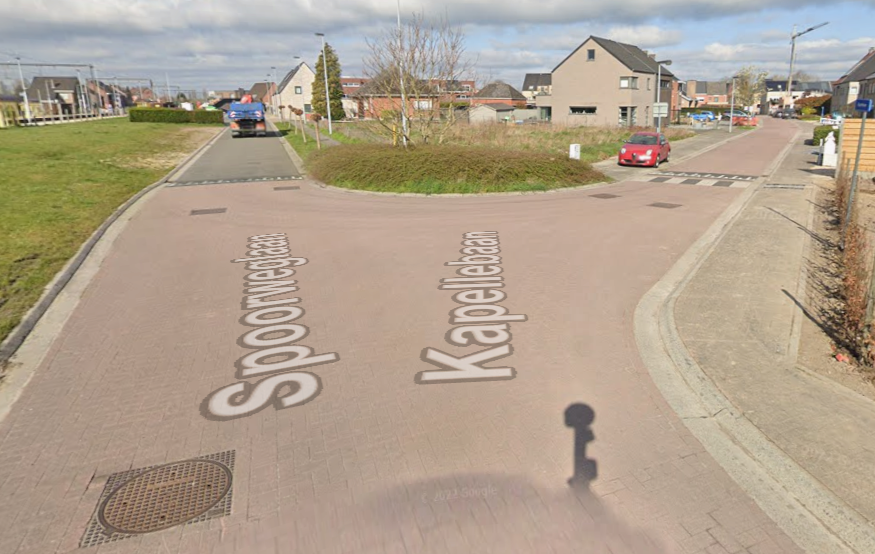

De werken vinden plaats in de ruime omgeving van het kruispunt Statiestraat – Steenakker, alsook in de buurt van de Spoorweglaan en de Kapellebaan. Het gaat om een relatief uitgestrekt werfgebied in de directe nabijheid van het station, waar zowel verkeer als nutsvoorzieningen worden aangepast.
Werken in 12 fasen tot begin juni
De aannemer start op woensdag 20 mei 2026 en werkt volgens een gefaseerde aanpak in twaalf opeenvolgende fasen. De fasering moet ervoor zorgen dat de hinder zo goed mogelijk gespreid wordt en dat de omgeving bereikbaar blijft waar mogelijk.
Volgens de huidige planning zullen de werken duren tot en met 2 juni 2026. Gedetailleerde signalisatieplannen zijn beschikbaar via de officiële communicatiekanalen en ter plaatse via de werfborden.
Hinder voor omwonenden en weggebruikers
De werken zullen onvermijdelijk enige hinder met zich meebrengen voor voetgangers, fietsers en bewoners in de onmiddellijke omgeving. De impact verschilt naargelang de fase van de werken.
Omwonenden werden intussen via een bewonersbrief op de hoogte gebracht van praktische afspraken, waaronder informatie over parkeermogelijkheden, bereikbaarheid en afvalophaling tijdens de werken.
De betrokken diensten benadrukken dat de hinder tijdelijk is en noodzakelijk om het elektriciteitsnet toekomstbestendig te maken.
